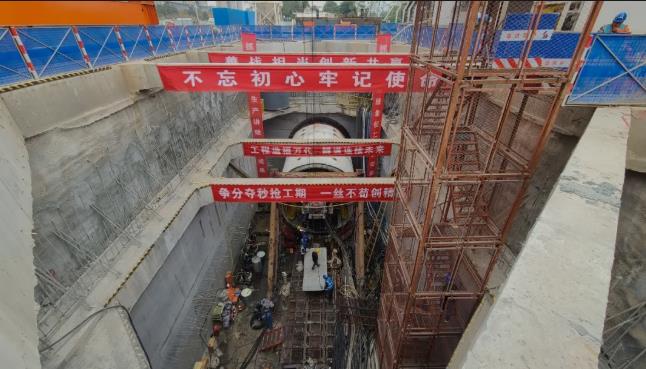

十四运电力改造提升项目6m区间首台盾构机顺利始发
2020-11-4 16:06:37       本站    点击:1467次

 11月4日上午9时,陕建三建集团西安十四运电力改造提升项目西段6m区间首台盾构机顺利始发,同时这也是该项目第三台盾构机始发,标志着项目西段正式进入隧道区间盾构施工新阶段。

  此台盾构机将从西安绕城高速路北侧、直线段北三环南侧工艺井向东偏北方向始发,先后下穿北三环、老皂明渠后下穿绕城高速后接至另一个工艺井。整体大致呈西-东偏北走向,开挖断面直径6.0m,掘进总里程为1049.719m。本区间穿越的北三环、绕城高速等路面交通较为繁忙,区间内地下管线密集,区间隧道盾构施工安全风险高,施工难度大。

  该区间前期曾受到排水渠道不畅的影响,集团公司发挥联合作战专业优势,部署集团安装公司紧急架设排水管道,创下了“一晚上跨越北三环钢构桥主体施工”、“25天完成一万四千米排水管道施工”等一系列佳绩,给后续排水正常运行创造了良好的条件,同时给本次盾构机顺利始发打下了坚实的基础。

  项目始发的前两台盾构机自掘进施工以来运行正常,分体始发高效,工作效率比原计划有所提高,现已掘进50余环。虽然本次12#工艺井始发是项目第三台盾构机始发,但为了为保证盾构机安全、顺利始发,项目经理部坚持不断优化完善盾构施工方案,对于重大危险源和风险点邀请专家进行现场论证评审,对各风险点进行周密分析和充分论证。优化专项施工方案和各项应急预案,有针对性进行应急演练,为盾构机顺利始发掘进,提供了可靠的技术保障,有序完成了盾构机及配套设施调试,盾构机联合验收、洞门凿除、负环拼装等工作,确保了此次盾构顺利始发。
